Справка по объекту: «Реконструкция Федоровского подпорного гидроузла на реке Кубань, Абинский район, Краснодарский край»
Распоряжением Правительства Российской Федерации от 10 июня 2024 года № 1442-р «О заключении контракта с единственным поставщиком (подрядчиком, исполнителем)» определена подрядная организация на проведение строительно-монтажных работ — АО «ЧиркейГЭСстрой». Срок исполнения контракта — с 23 июля 2024 года по 30 декабря 2027 года, при условии постановки нового сооружения на подпор не позднее 31 марта 2027 года.
Государственный контракт от 23 июля 2024 года № 1 на выполнение строительно-монтажных работ заключен между ФГБУ «Управление «Кубаньмелиоводхоз» и АО «ЧиркейГЭСстрой».
Сумма контракта — 9 181 248 000 рублей.
Срок завершения работ — 30 декабря 2027 года.
По состоянию на 13 июля 2026 года выполняются следующие строительные работы:
В котловане основного сооружения ведутся:
В ночную смену выполняются работы:

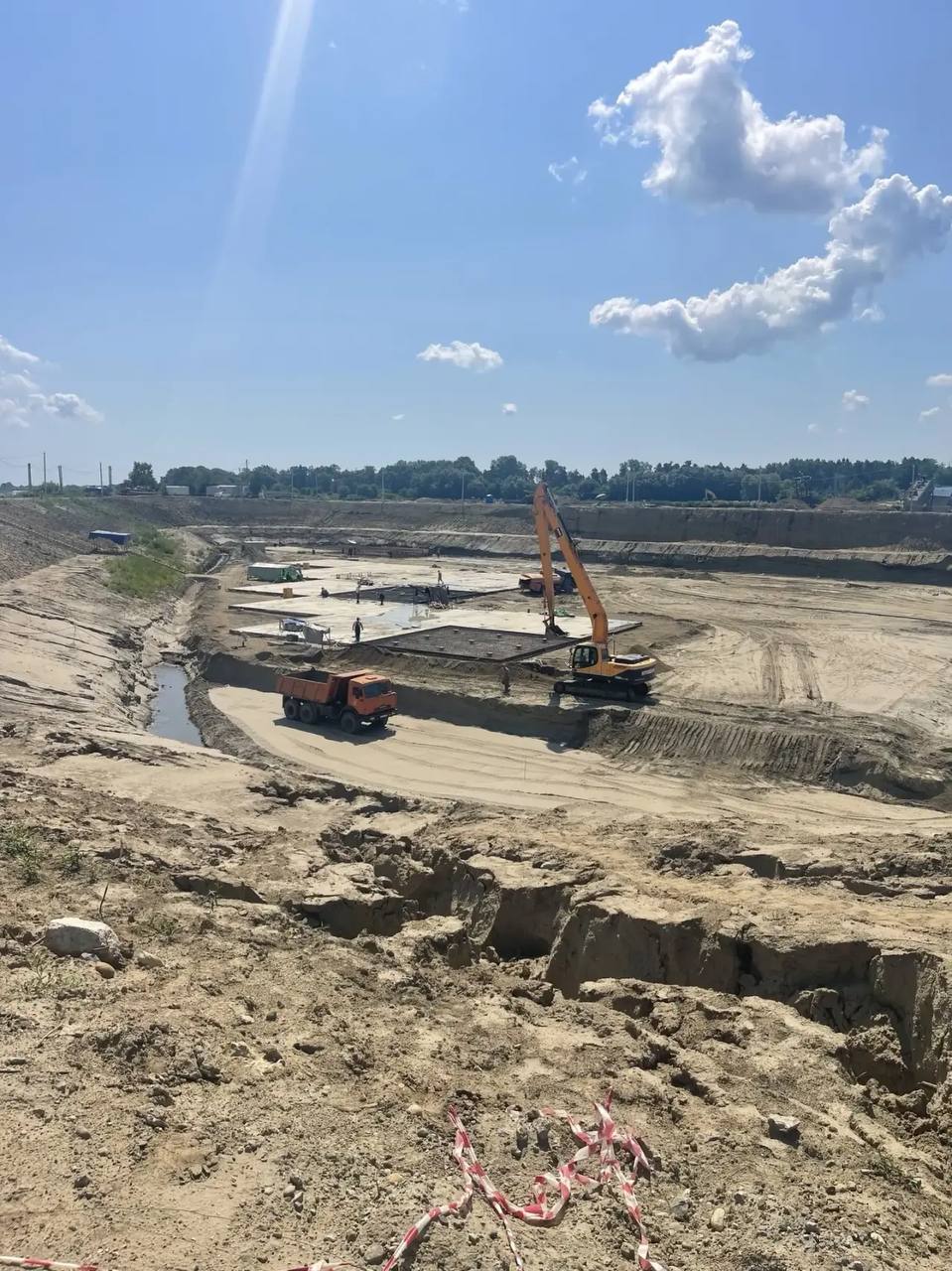

Котлован основного сооружения (КОС):
Рыбосбросной лоток (РЛС):
Устройство стены в грунте из буросекущих свай на левом берегу отводящего канала:
Бурение:
Бетонирование:
Усиление свай противофильтрационной защиты котлована:
Бетонирование:
Распоряжением Правительства Российской Федерации от 10 июня 2024 года № 1442-р «О заключении контракта с единственным поставщиком (подрядчиком, исполнителем)» определена подрядная организация на проведение строительно-монтажных работ — АО «ЧиркейГЭСстрой». Срок исполнения контракта — с 23 июля 2024 года по 30 декабря 2027 года, при условии постановки нового сооружения на подпор не позднее 31 марта 2027 года.
Государственный контракт от 23 июля 2024 года № 1 на выполнение строительно-монтажных работ заключен между ФГБУ «Управление «Кубаньмелиоводхоз» и АО «ЧиркейГЭСстрой».
Сумма контракта — 9 181 248 000 рублей.
Срок завершения работ — 30 декабря 2027 года.
По состоянию на 13 июля 2026 года выполняются следующие строительные работы:
- благоустройство вахтового городка;
- ремонт и содержание дорог;
- содержание отвала;
- работы на отводящем канале;
- строительство рыбосбросного лотка из железобетонных конструкций;
- работы в котловане основного сооружения;
- усиление противофильтрационной защиты котлована.
В котловане основного сооружения ведутся:
- укладка бетона секций 6, блоков 2 и 3;
- уход за бетоном;
- укладка обратного фильтра;
- подготовка основания к бетонированию;
- устройство временной дороги;
- откачка воды из котлована;
- устройство площадки на отметке 4,85;
- устройство площадки на отметке 4,15;
- армирование плиты подпорной стенки ЛВ 5-1, 6-1, 3-1.
В ночную смену выполняются работы:
Котлован основного сооружения (КОС):
- армирование плиты подпорной стенки ЛВ 5-1, 6-1, 3-1.
Рыбосбросной лоток (РЛС):
- монтаж опалубки секций 8 и 10 блоков 2 и 3;
- уход за бетоном;
- откачка воды (РЛС);
- откачка воды (КОС).
Устройство стены в грунте из буросекущих свай на левом берегу отводящего канала:
Бурение:
- БСВ243;
- БСВ241;
- БСВ235;
- БСВ245;
- БСВ247;
- БСВ249.
Бетонирование:
- БСВ243;
- БСВ241;
- БСВ235;
- БСВ245;
- БСВ247;
- БСВ249.
Усиление свай противофильтрационной защиты котлована:
Бетонирование:
- БСВ46;
- БСВ47;
- БСВ48.
